今天为大家带来智能楼宇(BA)楼宇自控系统的常见问题及调试维护方法。
BA系统全称楼宇设备自控系统
BA系统全称是楼宇设备自动控制系统(-RTU),它以微机为核心,通过符合工业标准的网络将分布在监控现场的区域智能分站(即DDC)连接起来。实现楼宇机电设备集中监控管理的专业楼宇自控系统。
它是基于现代控制论中的分布式控制理论设计的分布式系统。是集运行、管理、分散控制于一体的综合监控系统。该系统的目标是利用现代计算机技术对楼宇内的大部分机电设备进行全面有效的监控和管理,确保楼宇内的所有设备处于高效、节能、合理的运行状态。
以及监控电梯和自动扶梯的运行状况。通过RTU可以实现对楼宇内上述机电设备的监控和管理,可以节省能源和人力资源,为用户创造更加舒适、安全的环境。

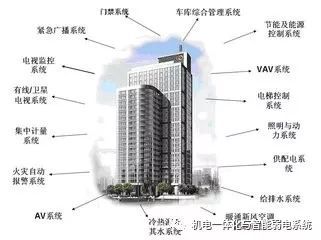

机电一体化与智能弱电系统
由于BA系统在调试过程中会遇到各种类型的问题,对于BA系统调试过程中遇到的问题,可以采取“大胆假设,认真验证”的原则,全方位考虑出现问题的可能性,并分析按性别大小排序的可能性,并通过顺序替换法进行验证。
一、现场施工工艺问题
现场施工工艺问题主要体现在两个方面,一是线路问题,二是DDC模块和现场设备损坏问题。
在BA系统的调试过程中,70%到80%的调试问题是由各种电路问题引起的。因此,调试工程师遇到故障,首先要考虑的就是线路问题。BA系统因线路问题而出现的故障现象比较复杂。如何通过不同的表象看到故障的本质,需要工程师保持足够的耐心和足够的经验。
线路问题主要存在以下几个方面:
① 线路标签混淆导致DDC或设备内部接线错误;
②未按厂家设备说明书接线或厂家提供的接线方法不正确;
③ 被控设备提供的二次电路接口不正确;
④ DDC和现场设备电源的接线方法错误。此外,安装调试期间也是设备损坏率较高的时期。
BA系统设备损坏一般有以下几种原因:
⑴设备质量问题;
(2)施工过程中未适应设备原厂设置造成的损坏;
(3)不符合工艺要求的设备安装可能造成设备损坏;
⑷ 如果设备安装不符合整个系统构建流程,可能会损坏设备;
⑸ 被控设备电气二次回路不符合BA系统要求,可能导致DDC模块损坏;
⑹ 成品保护措施不足,人为损坏。
在施工过程中可以采取的具体解决方案有:
①在施工过程中做好标线工作,做到清晰准确(标线最好用标线机制作),项目经理加强对施工人员的管理,并采取相应的管理措施,确保布线质量;
② 工程师应在施工期间加强施工监督检查,并提供相关技术指导;
③ 设置好安装前需要初始化的设备;
④ 为所有相关设备供电前,工程师需对线路进行最终检查,不得盲目供电;
⑤ 施工准备时,与相关单位协商硬件接口,提出硬件接口要求。设备进场后,检查接口是否符合要求;
⑥ 设备安装时间要控制好,与整个系统建设过程相一致,不能提前安装设备,也不能过晚安装设备;
⑦ 设备安装时注意设备安装工艺要求;
⑧设备安装完毕后,做好成品保护措施,防止人为损坏。
二、DDC程序调试
杭州伯顿网络DDC控制器
DDC程序由若干软件功能模块组成,其中控制策略、逻辑控制模块、时间程序模块和点属性配置模块是其主要组成部分。
所谓BA系统联动调试,就是DDC程序的调试过程。通过了解设备和系统的工艺流程及其控制要求,编写DDC程序对设备进行控制,实现预设功能。受控设备耦合度高或控制逻辑复杂的子系统在DDC程序调试中更容易出现问题。
另外楼宇自控调试方案,在配置积分属性时,由于重复性工作较多,容易出现配置错误,导致积分反馈不正确。在配置传感器/变送器等模拟点属性时,需要了解其特性并正确配置。输入输出属性,所以配置点属性后一定要仔细检查。
DDC程序调试过程是为了反复论证程序的可行性,利用BA厂商配置软件的静态仿真功能模块进行反复静态仿真调试和反复修正。最后进行在线调试楼宇自控调试方案,然后反复修正。如果问题是目标值的控制精度问题,可以使用BA家用操作软件的历史数据在线观察,看是否符合要求。
