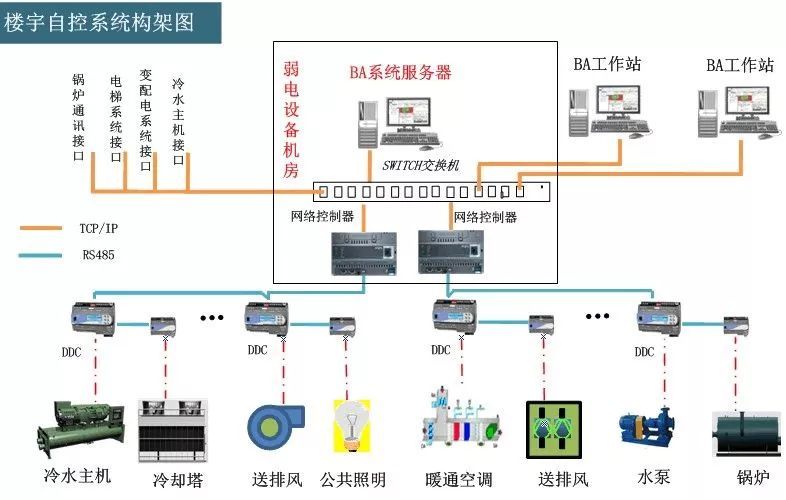

楼宇自控系统调试重点(引用)楼宇自控 2008-01-14 17:06:31 阅读31条评论 0 字号:大中小——专访北京健子才科系统工程有限公司总工程师韩晓东本刊记者韩晓东是从事智能建筑的,他在该领域工作了20多年,主持过数十个智能建筑项目。具有丰富的实际工作经验,对行业的技术发展有着深刻的理解。现任北京健字凯科系统工程有限公司总工程师、副总经理 记者:首先,您如何描述楼宇自控系统调试的主要过程比较符合韩晓东:我的讣告是主要分为两部分:一是外围设备的调试,二是DDC控制系统的调试。(1)外围设备调试首先要对个别外围设备进行。在DDC控制系统没有调试之前,必须先对外围系统的各个传感器和执行器进行测试。例如:传感器是否正确,执行器的动作与信号是否匹配等。二是被控设备的调试。楼宇自动化的目的是控制设备。机电行业与行业的合作,确保各类设备在人工操作的情况下,能够自行良好运行。手动控制运行调试后转入自动状态。调试。可以在楼宇自动化控制下的设备具有手动/自动状态转换。

智能化楼宇系统_名科楼宇可视对讲室内机调试_楼宇自控系统调试

通过模拟自动方式,测试设备是否能接受自动控制信号,证明设备是否能自动运行。在这种情况下,检查设备的运行效果(如检查风机的风量是否足够,空调设备能否制冷或制热等),是否能满足工艺要求。(2)控制系统调试DDC单机调试。安装完成后,我们需要对各个DDC本体进行调试。单机调试的目的是检查各个DDC的工作状态是否正常;之前问题是去掉所有的输入输出点,程序已经写入DDC,单机开机,运行后楼宇自控系统调试,看看能不能正常运行,查看运行状态,并检查程序是否安装正确。控制调试。变电站控制调试是检查DDC变电站检测和控制的信号是否全部正确。在DDC本身正常运行的情况下,连接各个传感器状态点的信号和经过外设调试的各个执行器的信号。连接完成后,通过笔记本电脑与其通讯,读取变电站现场各状态点判断是否正确,模拟运行程序,查看变电站不联网是否能正常运行. 检查分站控制内容是否完全正确,输入输出点的工作状态也完全正确,证明分站调试通过。DDC网络调试。在开始此调试之前,应重新连接上一步中连接的 I/O 点。把它取下来保证在网络调试的情况下不受外围设备可能无法调试稳定的影响,并保证这次是独立的网络调试。

智能化楼宇系统_名科楼宇可视对讲室内机调试_楼宇自控系统调试

在调试和通信过程中可能会有干扰。为确保能正确判断干扰,找出干扰原因并制定解决措施,最终保证DDC与中央控制器之间有良好的通信通道。车站。互联网控制。当DDC通讯正常,单机分站调试完成后,即可连接各输入输出点,进行真正的系统调试。实践中往往会出现本地设备尚不可用的情况,所以可以等到条件满足再连接。将合格的内容接入网络一变一变,形成全面的网络调试。这样,从系统控制的角度,实现了系统的网络化控制。调试系统内容,证明是否符合设计标准,操作内容是否正确。中启站通过图形界面控制DDC,每个DDC在界面上体现控制功能,鼠标点击控制的对应设置正确,同时调试了一些参数值。通过以上调试,已经实现了系统的控制功能,但这并不是最终目标,真正的目标是控制是否正确。在控制功能全部实现的前提下,接下来就是最重要的一步,即运行调试。运行调试。经常有集成商忽略了这一点,想着DDC工作后,系统通讯,中心站接口都OK,系统调试完成,但能真正满足控制要求吗?设备运行并观察其使用情况后,可全面控制所积累的运行经验、工艺参数、检测设备的启停频率,满足用户对节能、舒适的要求。

名科楼宇可视对讲室内机调试_智能化楼宇系统_楼宇自控系统调试

另外,需要编辑控制的内容是否应该根据管理需要进行调整?哪种控制方式最能满足节能和舒适的要求?这类问题才是真正达到楼宇自动化目的的调试,更能体现操作的节能、舒适和方便。我们在实际工作中也严格遵循这个流程,但是我们经常要重复一些流程。通常在外围设备手动调试正常的情况下,整个系统的调试和运行调试可以在1到2个月内完成。事实上,很多项目都会受到工期、装修、结构、设备故障等问题的影响,从而耽误工期。通常,弱电和行业经常与机电和行业协调,及时提出和解决问题。记者:在楼宇自控系统调试过程中,您主要应该注意哪些问题?韩晓东:要注意操作的正确性、上电条件等问题。但这些都是笼统的问题,我认为最重要、最值得关注的还是工作方式。首先,注意完全按照步骤进行,不要急于求成。一定要分步实施,稳扎稳打,调整自己需要调整的。这样更容易发现是否有问题。二是机电行业合作不好。本着对工作真正负责、不推卸责任的态度,与机电工程师一起发现问题、解决问题。通常传统的机电和工业技术人员不知道机电设备如何适应自动控制,而弱电工程师会对控制要求有更深入的了解。为了更快更好地完成项目的调试,他们也应该帮助他们。而弱电工程师将对控制需求有更深入的了解。为了更快更好地完成项目的调试,他们也应该帮助他们。而弱电工程师将对控制需求有更深入的了解。为了更快更好地完成项目的调试,他们也应该帮助他们。

名科楼宇可视对讲室内机调试_楼宇自控系统调试_智能化楼宇系统

系统集成商的调试人员要在系统调试项目中发挥核心作用,更有利于整个调试过程的顺利完成。记者:根据您的经验,在楼宇自控系统的调试项目中,哪些系统相对比较难调试?韩晓东:空调系统调试困难,制冷系统优化运行困难。空调系统的调试首先是舒适度,要求响应快、振荡小、性能稳定。PID控制参数时间、比例带、积分参数、微分参数等。这些参数决定了温度调节的速度和振荡的大小,并且有必要找到合适的最优设置。这个优化值的应用在不同的空调中会有不同的效果。根据受控环境的容量、风量、热量等不同,参数值也不同。只有这样,它才能适应被调试的空调,适应它所在的房间。作为空调系统,要注意设备保护措施以及保护措施是否合适。比如冬天冷空气进入时,要注意对盘管的保护,盘管在升温前不要被冻住。这些都必须慎重考虑,否则会造成经济损失。此外,控制程序中采用了一些专业算法,丰富了舒适手段,如新风补偿程序、过渡季节程序、焓值控制程序等。例如,根据室外温度设置室内温度,即人们从室外进入室内温度会不舒服。

在一些特定的地方(如大堂)适合设置这样的算法,既保证舒适又节能。我们来谈谈制冷系统的优化运行。一般来说,一栋建筑通常有几台冰箱,配备相应的冷却泵、制冷泵和冷却塔,一般有几种使用和设置方式。这些设备组合使用,这就涉及到排列组合的问题。怎么配合才是最好的,通过流量、温度、压力等综合指标来计算。另外,启动和停止是有先后顺序的,不能每次都开机第一台。为了平衡器械的磨损、深蹲的使用等方面,必须有一个最优的方案。很难真正优化,因为变量错综复杂,毕竟要付出很大的努力,至少要做到相对优化。记者:请问楼宇自控系统调试项目中调试的主要内容有哪些?韩晓东:一方面是控制系统的基础,是指从计算机控制的角度来看这个问题,比如通讯是否正常,信号是否准确。对此,我国电气建筑设计的相关标准,包括弱电部分,以及《智能建筑设计标准》GB/T 50314-2000,都可以作为设计规范的依据。二是满足其工艺要求,即控制的目的。该基础目前由设计院设备与工业的工艺工程师提出,然后通过自动控制系统实现。这个基础是最重要的。记者:在智能楼宇领域,楼宇自控系统调试有哪些特点?在其他系统上调试有什么区别?韩晓东:楼宇自控系统调试最重要的特点是与其他行业(被控设备、机电、工业)配合良好。楼宇自控系统调试有哪些特点?在其他系统上调试有什么区别?韩晓东:楼宇自控系统调试最重要的特点是与其他行业(被控设备、机电、工业)配合良好。楼宇自控系统调试有哪些特点?在其他系统上调试有什么区别?韩晓东:楼宇自控系统调试最重要的特点是与其他行业(被控设备、机电、工业)配合良好。

没有良好的配合,调试过程不会很顺利。二是真正运行调试。只有通过后序运行调试,才能实现目前真正的节能舒适使用。这与其他系统没有什么不同。另外,在系统运行过程中需要时常进行调试。由于类比较多,可以在使用过程中增加经验,使系统更加优化。很多用户会根据自己的情况,不断的完善和调整程序,让系统比较舒服,比较节能。楼宇自控系统的调试一般要跨季节进行,采暖期和制冷期两种工况的调试,应进行良好的操作。记者:系统集成商在楼宇自控系统验收环节应该扮演什么样的角色?韩晓东:有时主管和用户对自控系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 记者:系统集成商在楼宇自控系统验收环节应该扮演什么样的角色?韩晓东:有时主管和用户对自控系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 记者:系统集成商在楼宇自控系统验收环节应该扮演什么样的角色?韩晓东:有时主管和用户对自控系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 系统集成商在楼宇自控系统验收环节应该扮演什么样的角色?韩晓东:有时主管和用户对自控系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 系统集成商在楼宇自控系统验收环节应该扮演什么样的角色?韩晓东:有时主管和用户对自控系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 有时主管和用户对自动控制系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 有时主管和用户对自动控制系统的技术掌握不够。我认为集成商应该为用户设计一种接受模式,引导用户顺利接受。在此,让用户了解系统的功能、控制内容、优化程度,并通过演示来体现这些功能。常规意义上的工程验收可按电气施工验收进行楼宇自控系统调试,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 系统的优化程度,并进行演示以体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005 系统的优化程度,并进行演示以体现这些功能。常规意义上的工程验收可按电气施工验收进行,但楼宇自控系统的施工应结合设备工艺要求进行验收。办公室 2005
